都匀王司(南开)220kV输变电新建工程正式投运

发布时间:

字体: 打印本页 关闭本页   

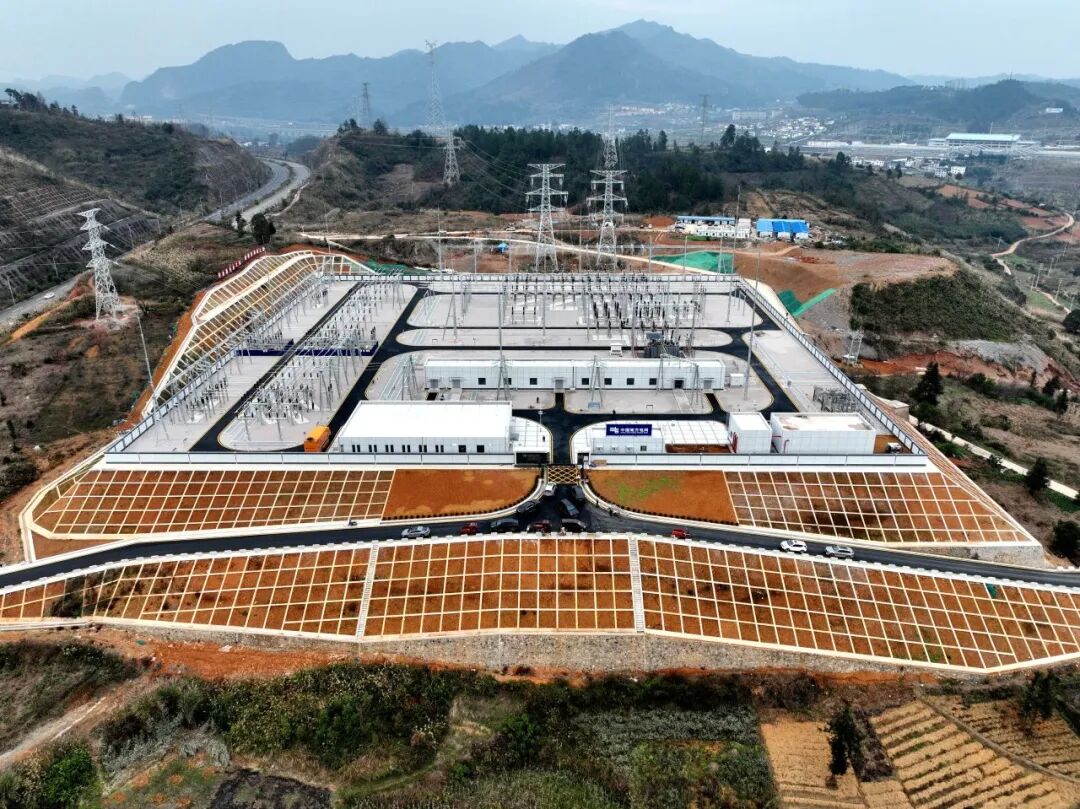

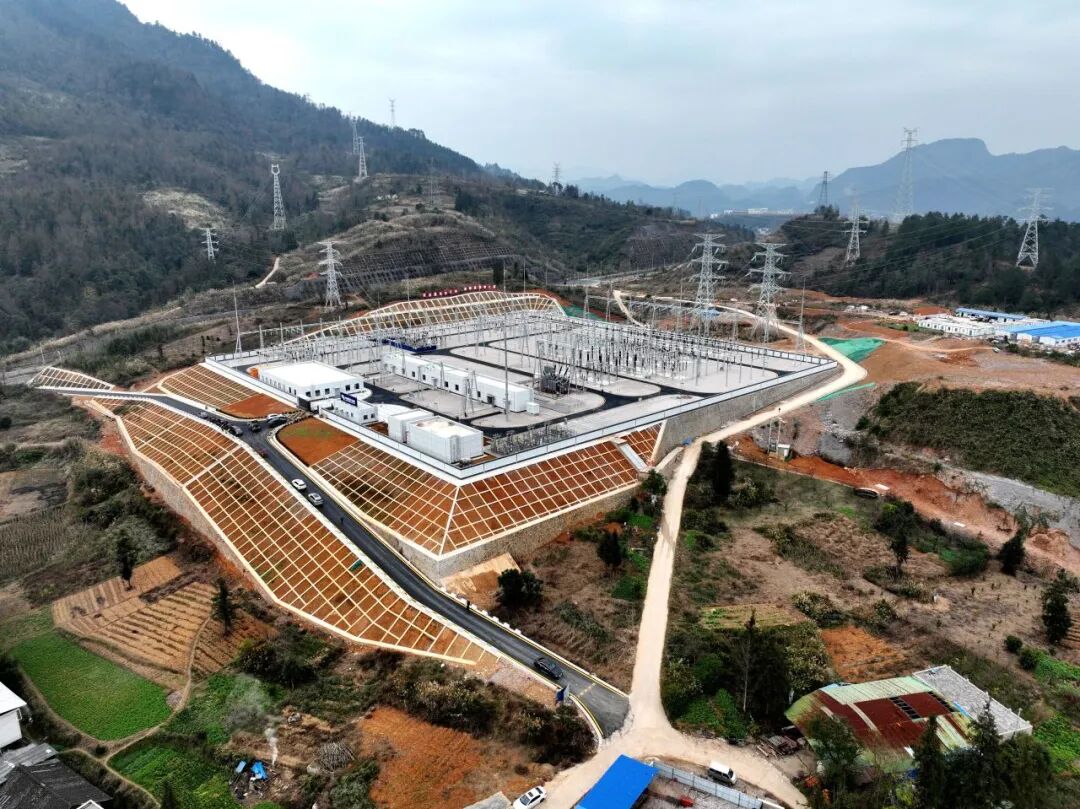

近日,随着180MVA主变压器顺利带电运行,标志着位于都匀市匀东镇的都匀王司(南开)220KV输变电新建工程正式建成投运。作为肩负都匀能源保供重任的电力枢纽,历经参建各方15个月攻坚建设,成功接入贵州电网主网架,为地方经济社会高质量发展注入强劲动能。

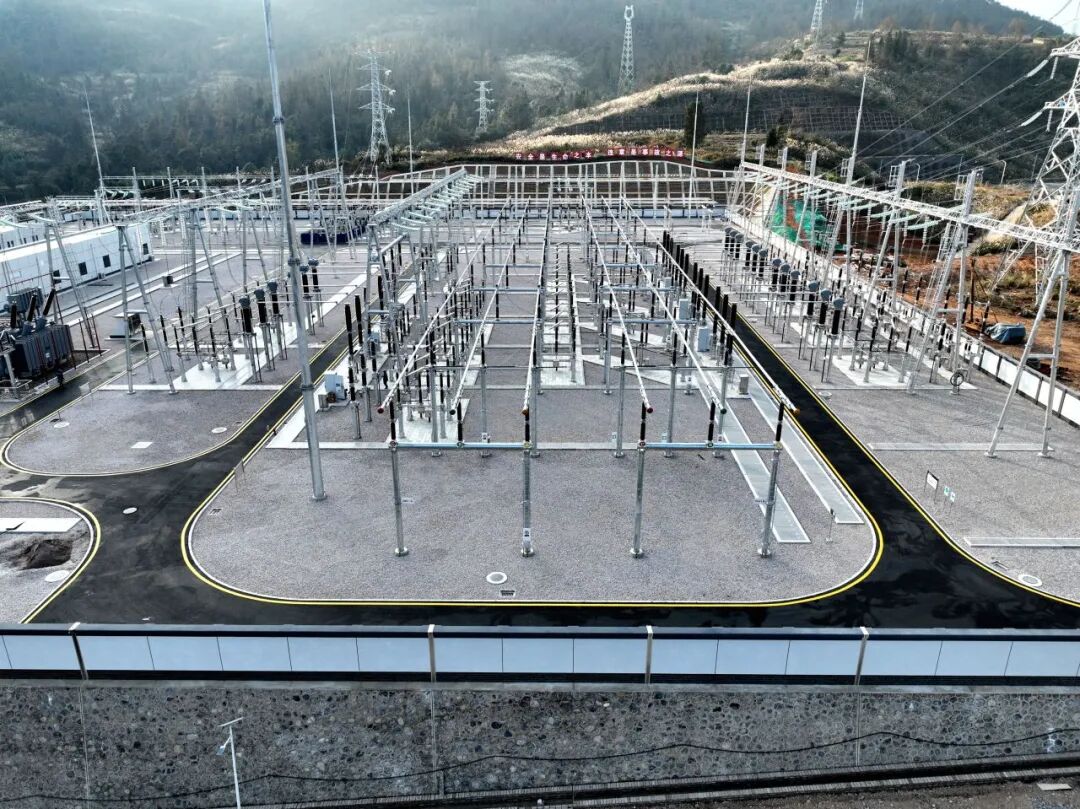

据了解,都匀王司(南开)220KV输变电新建工程项目,主要为新建王司(南开)220kV变电站及220kV山都Ⅰ、Ⅱ回π接入王司(南开)变220kV线路工程。变电站包含220kV、110kV、10kV三种电压等级,本期及远期建设规模:主变最终容量3×180MVA,本期1×180MVA;220kV终期为双母线接线,最终出线8回,本期出线4回;110kV终期为双母线接线,最终出线12回,本期出线1回;10kV最终单母线三分段接线,出线30回;本期采用单母线接线,安装I段母线,出线10回。线路方案包含220kV山都Ⅰ、Ⅱ回π接进220kV王司(南开)变电站,新建段单回总长度1.939km,新建段双回总长度2×2.748km,总新建铁塔20基。

在建设过程中,参建各方面对工程环境复杂,涉及山区材料运输难、生态保护严、技术标准高等多重考验,及时沟通积极应对,最终以高度的责任意识和精湛的专业能力,高质量、高效率推进工程建设,为工程的顺利完工奠定了坚实基础。

工程投运后,极大缓解了都匀周边区域用电压力,有效满足了周边区域快速增长的用电需求,同时进一步优化网架结构,优化电力资源配置效率,提升供电保障能力,为都匀经济腾飞、乡村振兴和“双碳”目标落地注入强劲“电动力”。
